Sieyuan поставила группу трансформаторов 375 МВА, 400 кВ для подстанции, обслуживающей главный угледобывающий регион Мексики — штат Коауила.
Проект силового трансформатора 400 кВ — Мексика

С учётом сжатых сроков проекта, тяжёлых условий эксплуатации и сложных технических требований Sieyuan поставила комплексное решение, охватывающее проектирование, производство, логистику и защиту оборудования. Используя глобальные технические ресурсы Sieyuan, оптимизировав сквозной процесс НИОКР и производства и применив параллельное управление проектом, команда обеспечила быструю поставку без ущерба для качества. Весь процесс — от подписания контракта до поставки на объект — занял всего девять месяцев. Решение также включало специальную конструкцию для согласования импеданса, полностью удовлетворив требования проекта к совместимости, безопасности и срокам.
Обзор проекта
Предыстория проекта
Коауила — главный угледобывающий регион Мексики, и подстанция, ставшая центром проекта, является его основным источником электроснабжения. С ростом регионального спроса существующий трансформатор перестал покрывать пиковые нагрузки, что угрожало непрерывности работы местной угольной отрасли. Требовалось срочное увеличение мощности. Решением стала группа трансформаторов 375 МВА, 400/230 кВ из трёх однофазных автотрансформаторов по 125 МВА, полностью совместимая с существующей сетью. Расширенная установка должна была усилить пропускную способность, улучшить обеспечение нагрузки и исключить риск перегрузки или аварии в сети в часы пик.
Ключевые задачи
- Ускоренный график — Дефицит мощности создавал непосредственный риск для производства в регионе, поэтому весь цикл проекта — от проектирования до ввода в эксплуатацию — нужно было сократить без ущерба для качества и безопасности.
- Совместимость по импедансу — Импеданс новой группы трансформаторов должен был точно совпадать с параметрами существующего оборудования. Любое отклонение грозило авариями в передающей сети, поэтому точная электромагнитная совместимость была обязательным требованием к конструкции.

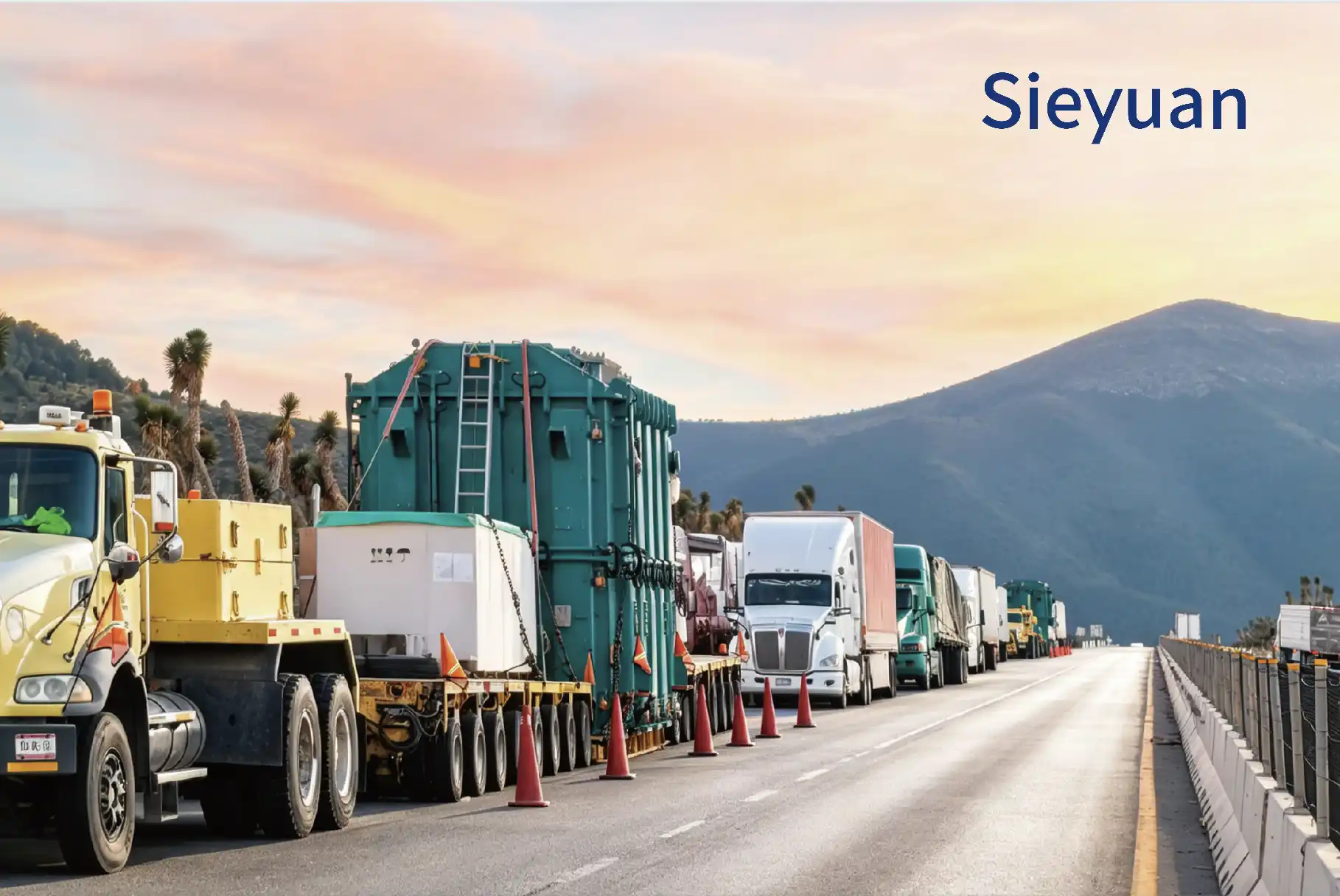

- Сложность логистики — Из-за конструктивного исполнения трансформатора его транспортная высота превышала стандартные габариты. Это потребовало заблаговременного детального планирования маршрута и тесной координации на протяжении всей доставки, чтобы оборудование прибыло в сохранности и в срок.
Решение Sieyuan
- Поставка за 9 месяцев — Sieyuan сократила сроки проекта за счёт параллельного планирования проектирования и производства и заблаговременной координации логистики. Группа трансформаторов была доставлена на объект через девять месяцев после подписания контракта, что соответствовало срочному графику заказчика.
- Точное согласование импеданса — Инженерная команда применила электромагнитное моделирование и оптимизацию конструкции обмоток для точного согласования импеданса с существующим оборудованием. Это обеспечило бесшовную интеграцию в систему и стабильную работу сети с момента подачи напряжения на новую группу.
- Комплексное управление логистикой — Планирование логистики началось параллельно с проектированием. Заблаговременно проведено полное обследование маршрута, что позволило учесть транспортные ограничения непосредственно в конструкции оборудования. Сервисные инженеры сопровождали груз на всём пути, и оборудование было доставлено на объект без повреждений.
