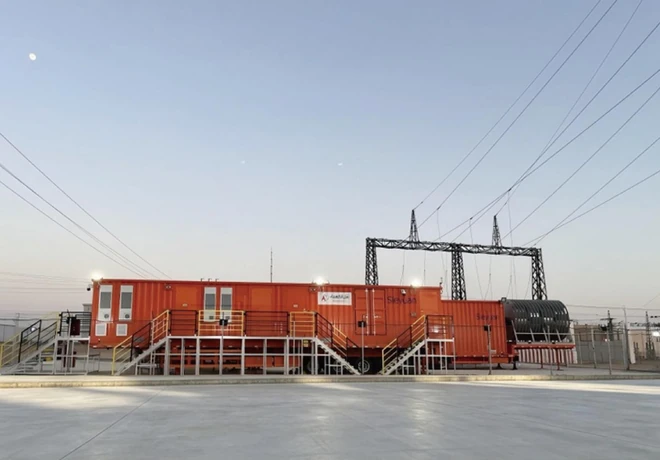

В летний период пикового спроса несколько регионов Саудовской Аравии испытывали повышенную нагрузку на электроснабжение. SEC запустила срочную закупку семи мобильных подстанций 145 кВ с ускоренным графиком EPC, охватывающим проектирование, производство, транспортировку, монтаж, пусконаладку и подачу напряжения.
EPC-проект мобильных подстанций 145 кВ для SEC в Саудовской Аравии

Sieyuan Electric поставила семь мобильных подстанций 145 кВ для Saudi Electricity Company (SEC) по EPC-контракту, обеспечив электроснабжение в семи регионах Саудовской Аравии. Полный цикл EPC — от проектирования до подачи напряжения — занял 136 дней, став быстрым ответом на пиковый сезонный спрос. В проекте сочетались модульная конструкция подстанций, ускоренное производство и параллельная работа на объектах для быстрого развёртывания в нескольких местах.
Обзор проекта
Предыстория проекта
В летний период пикового спроса несколько регионов Саудовской Аравии испытывали повышенную нагрузку на электроснабжение. Чтобы увеличить пропускную способность сети и обеспечить гибкую поддержку, Saudi Electricity Company (SEC) запустила срочную закупку семи мобильных подстанций 145 кВ для размещения в семи регионах. Проект требовал ускоренного графика EPC, включающего проектирование, производство, транспортировку оборудования, монтаж на объекте, пусконаладку и подачу напряжения.
Ключевые задачи
Жёсткий график проекта — Проект выполнялся в очень сжатые сроки, оставлявшие мало времени на производство, логистику, монтаж и пусконаладку. На производство отводилось всего два месяца, на доставку и пусконаладку — один месяц, поэтому на протяжении всего проекта требовалась эффективная координация.
Суровые климатические условия — Оборудование должно было надёжно работать при температуре окружающей среды выше 50 °C и выдерживать песок, пыль, песчаные бури и высокую влажность в прибрежных районах.

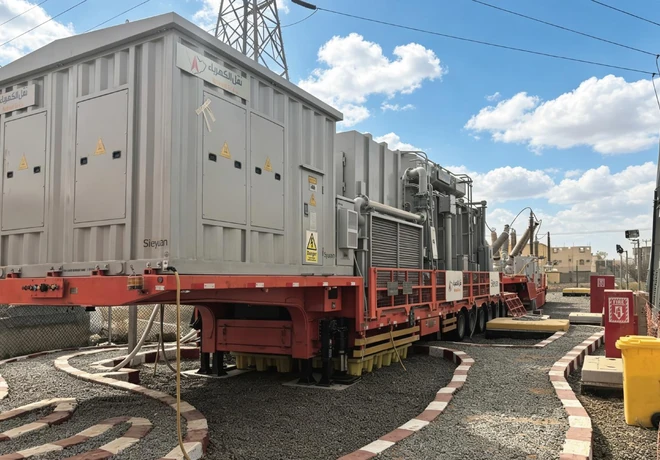

Развёртывание на нескольких объектах — Семь подстанций нужно было доставить, смонтировать и ввести в эксплуатацию в географически удалённых друг от друга регионах, что требовало координации логистики, персонала, инструментов и работ на объектах.
Решение Sieyuan

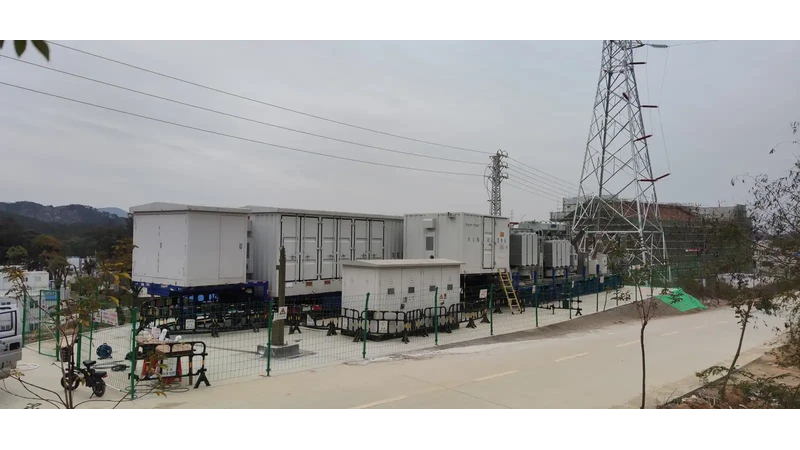

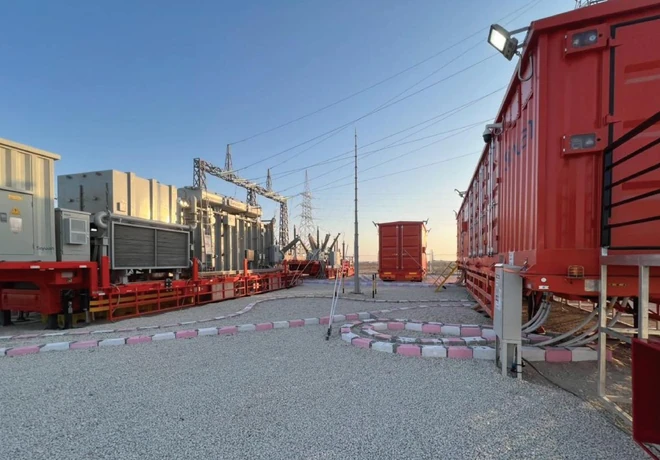

Модульная конструкция и параллельное производство — Sieyuan применила модульную контейнерную конструкцию, позволившую вести производство параллельно в нескольких цехах. Ключевые системы, включая КРУЭ, силовые трансформаторы и оборудование защиты и управления, интегрированы и испытаны на заводе до отгрузки, чтобы минимизировать работы на объекте.
Инженерные решения для пустынного климата — Подстанции оснащены антикоррозионной защитой C5-M, компонентами для высоких температур и резервированными системами охлаждения. Специальные системы ОВКВ с фильтрацией песка и температурной компенсацией обеспечивают надёжную работу при высоких температурах окружающей среды.
Параллельный монтаж и пусконаладка на объектах — На все семь объектов параллельно направлены отдельные бригады. Стандартизированные процедуры и заранее настроенные инструменты упростили работы на объектах и ускорили пусконаладку и подачу напряжения.
Технические особенности
Модульная интеграция систем — В мобильных подстанциях основные электрические системы объединены в компактную контейнерную конфигурацию; заводские испытания проведены до отгрузки, что сокращает объём монтажа и пусконаладки на объекте.
Адаптация к внешним условиям — Решение включает антикоррозионную защиту C5-M, компоненты для высоких температур, резервированное охлаждение и специальную систему ОВКВ с фильтрацией песка для надёжной работы в суровых пустынных и прибрежных условиях.
Параллельная работа на нескольких объектах — Параллельное производство и скоординированная работа бригад позволили одновременно вести монтаж и пусконаладку на семи объектах, обеспечив эффективную реализацию проекта в сжатые сроки.
Быстрая реализация EPC — Полный цикл EPC от проектирования до подачи напряжения занял 136 дней благодаря скоординированному выполнению проектирования, производства, логистики, монтажа и пусконаладки.
