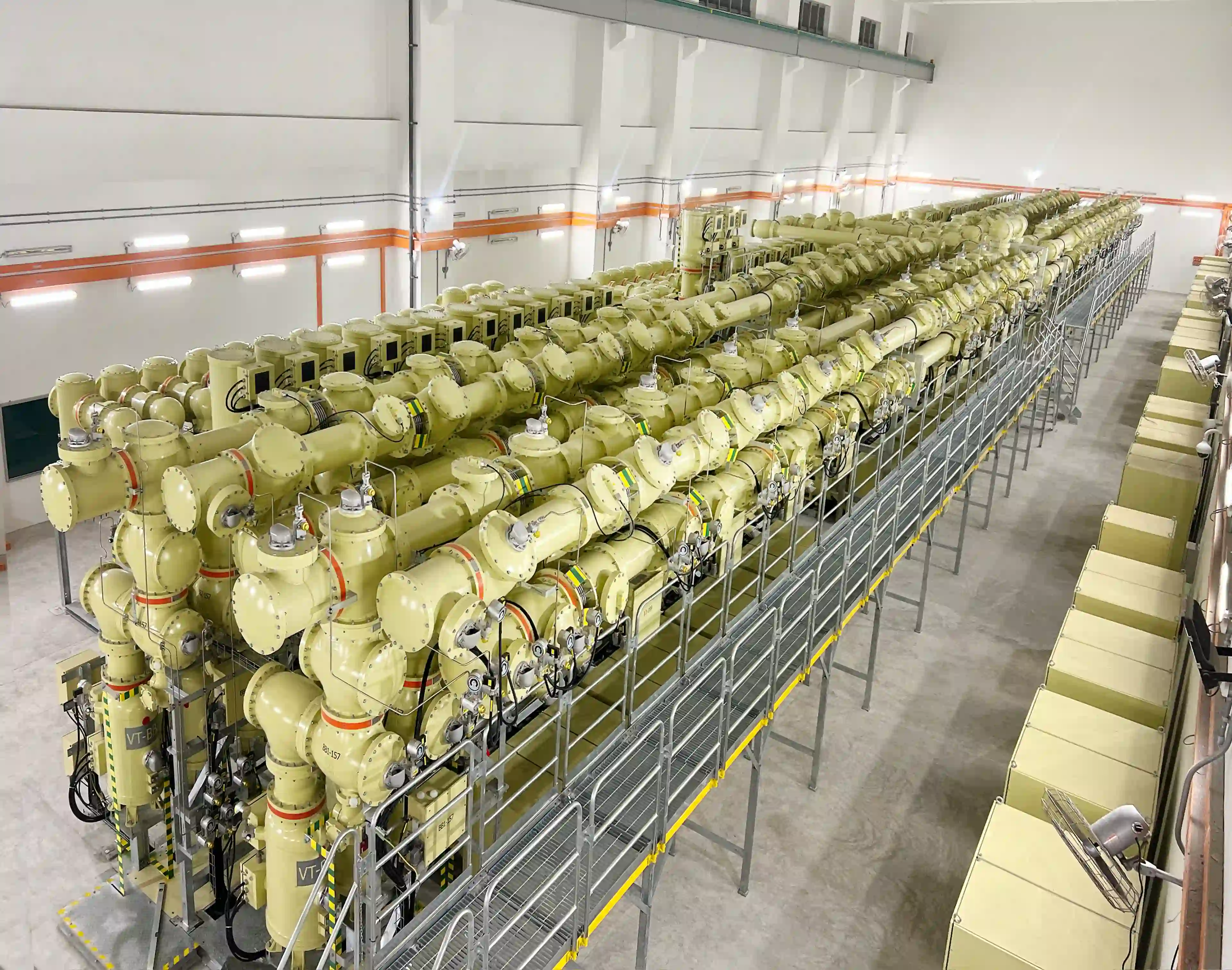

В апреле 2026 года на подстанции Upper Jurong I энергосистемы Сингапура введены в эксплуатацию двадцать ячеек КРУЭ Sieyuan 230 кВ.
Проект КРУЭ 230 кВ для подстанции Upper Jurong I в Сингапуре

29 апреля 2026 года КРУЭ 230 кВ производства Sieyuan Electric, поставленные для подстанции Upper Jurong энергосистемы Сингапура, были официально введены в эксплуатацию. Оборудование полностью разработано, поставлено и технически обеспечено компанией Sieyuan Electric Co., Ltd. Это ключевой стратегический проект модернизации национальной энергосистемы Сингапура: его успешный ввод не только повышает стабильность электроснабжения на западе Сингапура, но и подтверждает, что высокотехнологичные КРУЭ Sieyuan полностью прошли строгую техническую сертификацию и сертификацию качества Сингапура, закрепившись на премиальном рынке электроэнергетики Юго-Восточной Азии.
Обзор проекта
Предыстория проекта

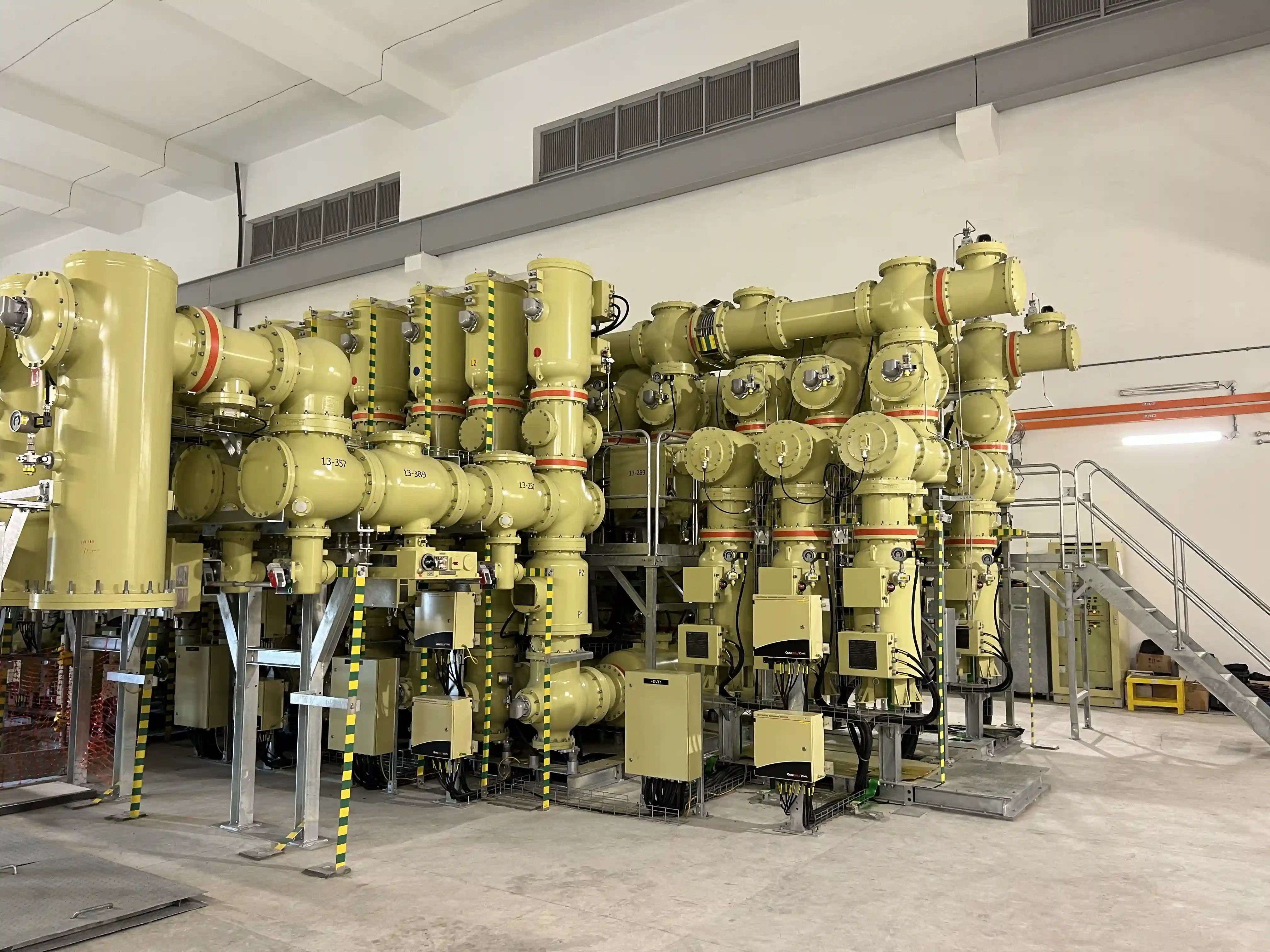

Подстанция Upper Jurong I расположена в промышленном районе Джуронг — основной зоне нагрузки Сингапура — и служит ключевым узлом передачи электроэнергии для промышленных и городских потребителей запада страны. Для этого проекта Sieyuan поставила энергосистеме Сингапура 20 ячеек КРУЭ 230 кВ.
Ключевые задачи
Владелец проекта устанавливает исключительно высокие технические стандарты, строгие нормы исполнения, жёсткий контроль качества и строгое управление графиком поставок. Представители заказчика постоянно находились на заводе для инспекции; обязательным требованием был синхронный СВЧ-мониторинг частичных разрядов (ЧР) во время заводских приёмочных испытаний (FAT). Срок поставки позиций с длительным циклом закупки, например самоуплотняющихся клапанов DILO, составлял 24–30 недель, что требовало немедленных действий сразу после заключения контракта. Поставку четырьмя партиями нужно было точно согласовать с последовательностью монтажа на объекте, что дополнительно усложняло график.
Решение Sieyuan
Управление требованиями
Глубокий анализ и выполнение требований пункт за пунктом — Технические специалисты совместно изучили спецификации проекта, выпустили документ с требованиями проекта, проверили каждый пункт и разработали специальные решения.
Тиражирование инженерной базы с локальной адаптацией — На основе опыта предыдущего проекта КРУЭ 66 кВ в Сингапуре создана инженерная база для Сингапура, которая была применена при реализации проекта КРУЭ 230 кВ.
Личные согласования и быстрое закрытие вопросов — На этапе проектирования инженеры Sieyuan выезжали в Сингапур для прямого общения с заказчиком, оперативно уточняя и подтверждая 3D-модели, механические блокировки, требования к испытаниям и другие технические вопросы.
Управление графиком
Обратное планирование по контрольным точкам + поэтапная поставка — Разработан план отгрузки четырьмя партиями в соответствии с последовательностью монтажа на объекте; обратное планирование применено ко всем контрольным точкам проектирования, производства и испытаний.
Тесная координация проектирования и производства — Результаты НИОКР жёстко привязаны к контрольным точкам сборки, чтобы производство шло по графику.
Управление качеством
Постоянная инспекция на месте — Представители заказчика находились на заводе на всех этапах производства, испытаний и упаковки, контролируя весь процесс.
Усиленный производственный контроль — Добавлены измерение переходного сопротивления контактов, отдельная проверка критически важных позиций и контроль чистоты главных шин для повышения качества процесса.
Специализированный контроль испытаний — Разработан чек-лист аудита для проекта с проверкой процессов и качества на месте перед испытаниями; каждая ячейка проходила СВЧ-мониторинг ЧР в реальном времени для заблаговременного выявления дефектов изоляции.
Улучшенная упаковка: ударостойкость и пожарная безопасность — Оптимизированы размещение и количество индикаторов удара; для запасных частей применена металлическая упаковка в соответствии с требованиями пожарной безопасности.
Управление закупками
Ранняя фиксация позиций с длительным сроком поставки — Компоненты с длительным циклом поставки, например самоуплотняющиеся клапаны DILO (срок поставки 24–30 недель), заказаны сразу после заключения контракта.
Прямые международные закупки для сокращения сроков — Оборудование DILO доставлялось авиатранспортом напрямую из Германии в Сингапур, без промежуточных звеньев цепочки поставок.
Соответствующая требованиям гибридная поставка системы мониторинга ЧР — Датчики проверенного бренда в сочетании с серверной системой бренда QL; проверка чувствительности 5 пКл проведена в присутствии заказчика и успешно пройдена с первого предъявления.
Управление FAT
Заблаговременное формирование группы надзора + раннее согласование ITP — Проведено установочное совещание перед надзором, сформирована группа FAT, заранее согласованы с заказчиком объём испытаний, оснастка и порядок работ.
Предварительная калибровка и проверка чувствительности ЧР — Проведены калибровка чувствительности СВЧ-мониторинга ЧР на месте и предварительные испытания на 5 пКл; официальные FAT были приняты экспертами заказчика по ЧР с первого раза.
Технические особенности
Планирование логистики
Поставка четырьмя партиями по последовательности монтажа — Поставки точно согласованы с ритмом монтажа на объекте, что минимизировало потребность в складировании и сократило общий срок строительства.
Заблаговременная оптимизация схемы погрузки — Схема погрузки утверждена до первой отгрузки: определены зоны размещения оборудования, способы крепления и меры защиты для безопасной транспортировки.
Прослеживаемый мониторинг условий транспортировки — Индикаторы удара и чек-листы осмотра позволяют контролировать удары и вибрацию на всём пути, обеспечивая полную прослеживаемость и ответственность за любые отклонения.
